线路迁改(钱颉 摄)
10月31日,蚌埠龙子湖区熊郢子村,国网蚌埠供电公司作业人员继续实施220千伏线路迁改工程,此工程是水蚌线蚌埠段外迁工程的配套工程。
水蚌线蚌埠段外迁工程投资14.58亿元,新建线路全长27.7千米,项目工期两年,是蚌埠市2018年第三批重点项目之一。据了解,水蚌线与蚌埠10余条城市道路交叉,部分在建或规划道路无法实现贯通,水蚌线束缚住蚌埠市发展的脚步。经过近十年不懈努力,水蚌线外迁工程正式走下“图纸”。
“人车”协同,安全有序作业
“水蚌线迁移后,正好处在我们220千伏线路下方。”该公司输电运检中心安全管理专责张超介绍,由于现在线路下方有铁路,需要相应地提高线路标准,所以开展此次线路外迁工程,确保线路各项指标满足要求。

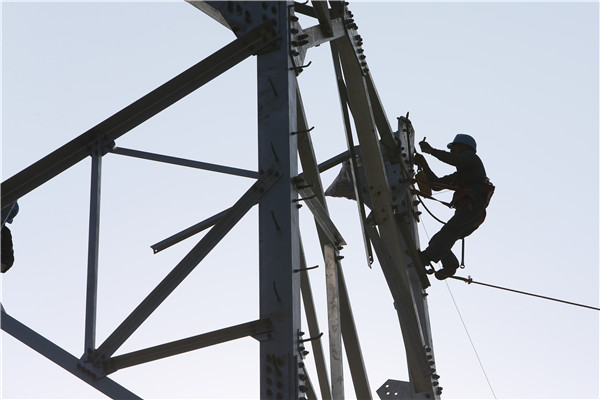

杆塔组立现场,吊车吊起一段杆塔缓缓上升,50米高的杆塔上,4名作业人员熟练地转移到合适位置,准备螺栓,进行塔材组装前的准备工作。40岁的作业人员刘钟负责安装螺丝,他说:“塔材就位时,螺丝穿孔很麻烦,需要用钢钳反复调整螺丝孔的位置。”
“每基杆塔大概10人左右。”工作负责人宋彪介绍,“此次工程共涉及8条220kV及以上输电线路停运,投入作业人员99人,拆除杆塔19基,新建杆塔14基。”
由于杆塔比较高,吊车是施工的必备车辆,现场共有10余辆吊车在工作,根据杆塔的高度不同,选择使用50-200吨的吊车。宋彪说,现场尽量选择吨位大的吊车,这样臂展、承载力都够,施工起来更加方便、安全。
初心建功,居民用电无忧
今年以来,该公司深化“党建+”工程,推进党建工作与业务工作双向融合,创新“党建+”工作载体,精益推动项目实施。此次工程是“党建引领 初心建功”建功保安全的一项实施内容,以“三亮三比”、党员责任区示范岗等为载体,深化安全生产亮旗行动。
“我们组建15人的党员突击队,实施勘查,方案审核,现场监督,竣工验收等全过程管控,确保‘党建引领 初心建功’行动有效落地,推动此次迁改工程顺利完成。”该公司输电运检中心党支部副书记朱春潮说。
此次工程计划工作时间是2020年10月24日至11月13日,工期为21天,为有序加快工作进展,将99名作业人员分为三组,每组负责相应线路的旧塔拆除和新塔组立工作,同时15名党员突击队,与施工人员同进同出,对整个工程进行安全管控,
“200千伏电网是蚌埠电网的主网络,现在同时停运8条,对蚌埠主电网的影响是比较大的。”党员突击队员叶博楠说,为了确保李楼牵引站等重要用户正常供电,安排8名人员开展线路特巡,确保其可靠用电。
据叶博楠介绍,为了避免居民配电网受到影响,他们对主网运行方式进行调整,保证居民客户不停电。(钱颉 叶博楠)
党建红丨安徽马鞍山:用心用力用情 办好群众“小事” 上世纪九十年代建设的老旧小区,经改造后旧貌换新颜;长期困扰居民生活的噪音,经调解后迎刃而解;留守老人没有休闲活动场所,经协调后让老有所乐成为常态…… 这些变化都得益于党建引领,也是马鞍山市当下“我为群众办实事”的最生动基层实践。 …【详细】
合肥:三类人员可免费参加就业技能培训 记者昨天从合肥市人社局获悉,今年6月至10月,全市就业困难人员、零就业家庭成员、城乡未继续升学初高中毕业生可参加合肥市公共职业训练基地2021年免费就业技能培训。 合肥市提供免费技能培训的4家公共职业训练基地分别是安徽合肥技师学院(新站…【详细】
油价年内第九涨 加满一箱油多花9元 人民网北京6月28日电 (申佳平)今日(28日)24时,国内油价迎来今年第九次上涨。国家发改委官网显示,根据近期国际市场油价变化情况,按照现行成品油价格形成机制,自2021年6月28日24时起,国内汽、柴油价格(标准品,下同)每吨分别提高2…【详细】
