當山洪驟來時

2024年08月02日16:40 | 來源:人民網-安徽頻道
小字號

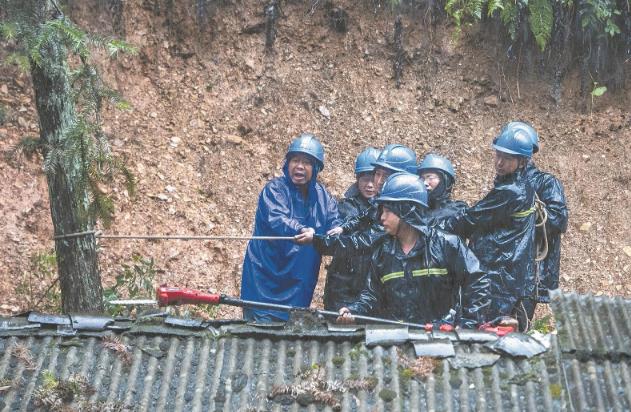

供電員工冒雨清理因山體滑坡倒伏的樹障。

供電員工冒雨清理因山體滑坡倒伏的樹障。

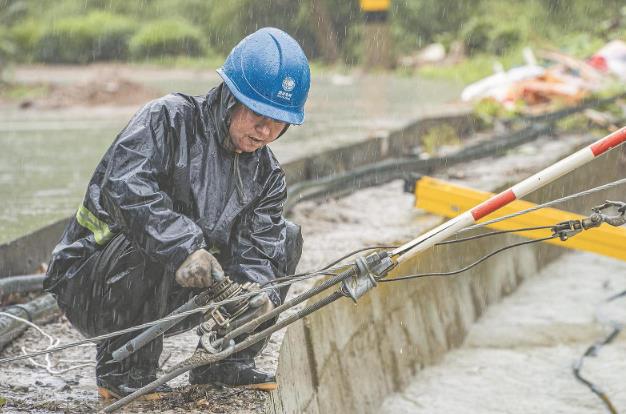

供電員工在大雨中緊固10千伏一心線電杆拉線。

供電員工在大雨中緊固10千伏一心線電杆拉線。

每年6月,長江中下游地區進入梅雨季。連綿不斷的降雨讓安徽休寧縣境內的新安江水量漸增。從6月19日開始,受持續強降雨影響,新安江源頭的涓涓細流變成滾滾洪濤,在山間狂奔而下。洪水漫過河堤,沖上公路,穿過村庄。

汛情就是命令,責任重於泰山。供電員工聞令而動,奮戰在抗災搶險保供電一線。

水,是這方土地上的風景和財富。一座座攔河而建的小水電站,曾為大山深處送去光明。但是隨著經濟社會的發展,小水電電能質量無法滿足居民生產生活需要。2019年12月18日,休寧縣原水電供區電網資產和供電業務移交國家電網有限公司。2022年12月31日,原水電供區電網改造升級工程完成。流口鎮、東臨溪鎮等地的電壓合格率、供電可靠率、戶均容量等,均達到縣城中心城區的標准。

眼前這場強降雨,給休寧電網帶來了不小的影響。

6月20日13時許,新安江上游率水河第一輪洪峰到達流口鎮。流口鎮對外交通暫時中斷。在流口中心供電所,導線、絕緣子、發電機、應急燈、救生衣等已裝滿三輛電力搶修車車斗。供電員工准備隨時出發搶修保電。

流口中心供電所副所長吳剛一夜無眠。午飯后,他站在供電所二樓陽台上,凝視著不遠處的大源河、小源河。那兩股急流從大山深處奔來,在流口鎮碰撞、匯聚,匯成率水河后又向群山的縫隙間奔去。

對於這場大雨,吳剛心裡有底。

從4月開始,休寧縣供電公司對供區內的供電設備進行了防汛專項治理。吳剛和所裡的同事巡檢過供區裡的每一台變壓器和每一根電杆的基礎。加固杆基、緊固拉線、清除樹障……准備工作已做足。他在6月19日下午就把“兵”撒了出去。每一個網格裡都有他的“兵”,隨時可投入“戰斗”。

對於這場大雨,他心裡似乎又沒底。

在供電公司工作20多年了,吳剛還從沒見過這麼大的洪水。6月20日5時,天剛蒙蒙亮,一陣急促的電話鈴聲響起:“有根電線杆倒了,我發了張照片給你。”電話是汪村鎮鎮長打來的。吳剛心裡“咯噔”一下,趕忙看現場照片。原來,那是通信線路的杆子。突發災害天氣,通信千萬不能中斷。吳剛立即指揮附近同事協助電信公司搶修通信線路,再次檢查信號發射基站的備用電源,隨時准備啟動通信設施保供電預案。

整個上午,吳剛接了好幾個電話,大部分是說村民家裡進水的。16時,率水河洪峰逐漸減退,他的電話才稍稍安靜下來。

這一天,流口中心供電所供區內的8條10千伏線路、122台公用變壓器、32台專用變壓器無一停運﹔8起低壓側故障均在2小時內完成搶修處置。

6月19日19時至20日19時,位於休寧縣東部的東臨溪鎮累計降水量達328.2毫米,相當於當地全年正常降雨量的六分之一。

佔川河是東臨溪鎮境內一條不起眼的小河。狂奔而來的山洪沖出河道涌入東臨溪鎮一心村、三村村等村庄。

山洪來得快,去得也快。

6月21日上午,前往三村村時,洪水已退去。徽州民居的一面面白牆上留下了黃色的水漬,足有1米多高。村民們忙著清理屋裡屋外的淤泥和垃圾。電線杆根部的水泥護墩和拉線上還挂著洪水沖來的樹枝和草蔓。

臨溪中心供電所兩名台區經理正挨家挨戶查看低壓側用電設施。副所長儲德忠和同事一起特巡10千伏一心線。他指著路邊一根電線杆說:“之前,我們加固了這一帶的杆基,砌了擋土牆,澆筑了水泥墩,緊固了每根電杆的拉線。昨天,這一片全被水淹了,但沒有一台配電變壓器停運。剛才我看到兩處電杆的基礎又被水沖垮了,得趕緊加固,后面還有暴雨。”

在三村村,在那些被洪水沖得歪歪斜斜的行道樹間,一根根電線杆筆直挺立,顯得特別精神。

65歲的嚴雲紀老人說,供電員工是他的救命恩人。原來,嚴雲紀患有肺病,需使用呼吸機供氧。6月20日14時35分,洪水沖進三村村,村中平均水深達1.5米,嚴雲紀家失電,通往三村村的路都被洪水阻斷。臨溪中心供電所台區經理汪敏飛、余奇杰熟悉道路,硬是開著車在水裡一點一點往前挪。15時15分,他們到達嚴雲紀家時,發現老人已呼吸急促、臉色發紅。他們立即沖進雨中查找故障點,發現接入嚴雲紀家的低壓線路被倒伏的樹木壓斷。雨大水深,不具備搶修條件。他們當即決定先從別處接出一根臨時導線,以最快速度將電送入老人家中。16時10分,呼吸機重新啟動。

儲德忠和同事特巡完10千伏一心線后回到所裡,其他同事也陸續返回。臨溪中心供電所供區內的5個鄉鎮12條10千伏線路共有受損點43處,均已採取臨時處置措施。當天晚上,他們要商議受損線路的后續搶修方案。

時間回到6月20日。當天4時40分,10千伏汊口線吾田支線后田1號柱上開關自動跳閘。東臨溪鎮15個台區失電。4時50分,儲德忠和同事從供電所出發前往故障點搶修。因多處道路被水淹沒,他們來來回回走了好幾條路,直到8時05分才到達現場。因山體滑坡、電杆傾斜,線路暫不具備送電條件,他們迅速隔離故障區域后,於8時23分由10千伏商山線轉供,復電成功。

8時35分,10千伏釵坑線首村支線上裡1號柱上開關自動跳閘。8時38分,休寧縣供電公司調度控制分中心通過配電自動化系統遠程切換,轉由10千伏沉潭線供電。

12時22分,因山體滑坡,10千伏白際線的兩基電杆傾斜,運維人員現場隔離故障點后,通過配網自動化系統轉由歙縣供電公司所屬的10千伏獅石線供電。

這樣的轉供方案,在休寧縣供電公司調度員心裡早已預演了無數次。

6月20日,休寧縣供電公司供區內,洪水導致線路故障21起。供電員工第一時間到達現場,確認線路是否具備自動轉供條件。通過線路負荷自動轉供,63.22%的失電台區在30分鐘內恢復了供電。

這不是一個簡單的數字。

在大雨傾盆、洪水滾滾的大山河谷間,供電員工30分鐘內確認現場、聯絡操作、復電成功,這需要高度的責任感和過硬的職業素養,更需要應急調度人員與現場人員默契配合。

休寧縣與浙江的淳安縣、開化縣以及江西的浮梁縣相鄰。這裡南面依傍著五龍、白際山脈,北面則遙望著黃山群峰,溝谷交錯,峰壑連綿。

2020年以來,休寧縣供電公司相繼建成跨省35千伏聯絡線1條、10千伏聯絡線3條,建成10千伏縣域聯絡線7條、10千伏大分支聯線63條,完成了各支線聯絡點開關的智能化改造,實現相間短路、單相接地故障秒級隔離、負荷分鐘級恢復。

6月20日,休寧縣供電公司供區內沒有發生因洪水引發的配電變壓器失電故障。在主動避險停運的261台配電變壓器中,有165台是在30分鐘內復電的,最后一台於6月21日15時51分復電。

6月21日,從臨溪中心供電所返回休寧縣城區時已是日暮時分。新安江已恢復平靜。兩岸燈光暈染出迷人的色彩。遠方山巒間,煙雲游走,天空又被烏雲籠罩。第二輪強降雨即將來臨,供電員工隨時待命……(黃良順/文 方建忠 倪受兵/圖)

(責編:劉穎、張磊)
