安徽定遠:全力沖刺迎峰度夏重點工程建設
2024年06月14日16:44 | 來源:人民網-安徽頻道

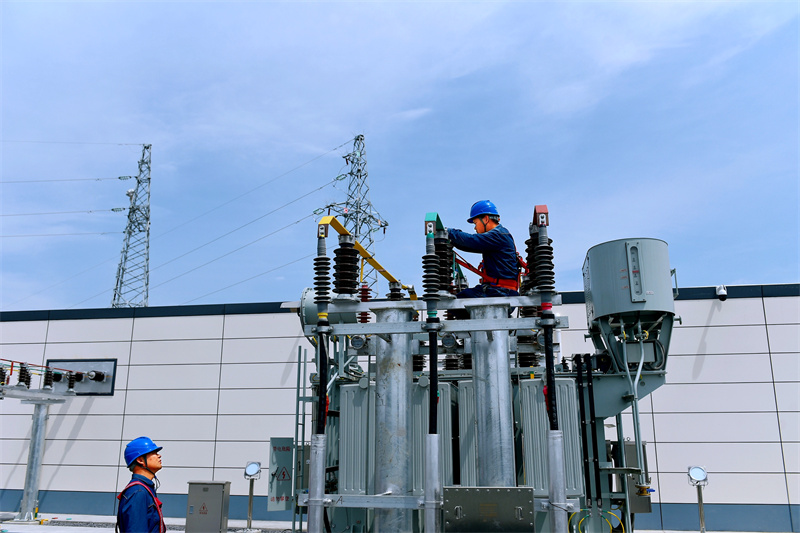

施工現場。
6月13日,在安徽省定遠縣池河鎮劉鋪村,新建35千伏劉鋪變電站項目內,國網定遠縣供電公司電力技術人員正在進行設備調試和10千伏電纜接地線安裝,而在35千伏漆池320線路劉鋪支線1號塔上,線路施工人員進行直線杆改耐張塔作業。
施工現場。
35千伏劉鋪變電站是2024年迎峰度夏重點項目,也是定遠縣第17座35千伏變電站,建設用地4.3畝,投資2797萬元。建設規模為新建35千伏變電站1座,主變2台,變電容量2萬千伏安﹔新建35千伏線路6.99公裡,杆塔28基。
施工現場。
定遠縣供電公司改變傳統建筑模式、變電設計和施工方式,通過工廠預制、現場安裝兩個階段建設,具有標准化、模塊化、預制化的技術特點。2023年10月開工以來,僅用短短8個月時間便已基本竣工,目前進入設備調試和預驗收完善整改階段,該公司奮戰高溫全力沖刺,確保6月底竣工驗收投入運行。
新建35千伏劉鋪變電站趕在迎峰度夏關鍵時期建成投運,將有效緩解原有35千伏池河變電站負荷壓力,池河鎮也將率先在全縣實現“一鎮雙站”,大大提升供電能力,為電網順利迎峰度夏提供堅強保障。(張蕾 吳傳訓 文/圖)
(責編:劉穎、韓震震)
