国网和县供电公司:电力护航巢马城际建设

2026年03月09日17:24 | 来源:人民网-安徽频道
订阅已订阅已收藏收藏小字号

“采集装置已带电、保护装置运行正常。”3月6日16时28分,随着110千伏宏港变主供电源成功接入,巢马城际铁路郑蒲港高铁站顺利实现双电源运行,标志着全线首个带电节点圆满投运,为通信、信号等核心系统施工提供稳定可靠电力支撑,为联调联试按下“快进键”。

巢马城际作为安徽省首条省市共建城际铁路,设计时速350公里,北接合杭高铁、东联宁安高铁,是完善长三角高铁网络、打通省会经济圈东向通道的关键工程。项目建成后,将有力推动合肥、马鞍山两市要素快速流动、产业协同联动,促进皖江城市带与长三角核心区更深层次融合发展。

用电检查人员核对现场运行方式。王平平摄

用电检查人员核对现场运行方式。王平平摄

自2023年郑蒲港高铁站建设启动以来,国网和县供电公司将其列为一类重点保障项目,第一时间组建服务专班,主动对接铁路建设单位,多专业联动开展现场勘查,精准摸清站区负荷分布与外线接入路径,为供电方案编制与图纸设计提供坚实依据。针对高铁信号、通信系统对供电可靠性的极高要求,该公司在设计审查阶段重点把关供电回路、保护配置、双电源保障等关键环节,确保方案既满足高铁运行标准,又适配区域电网安全稳定运行。

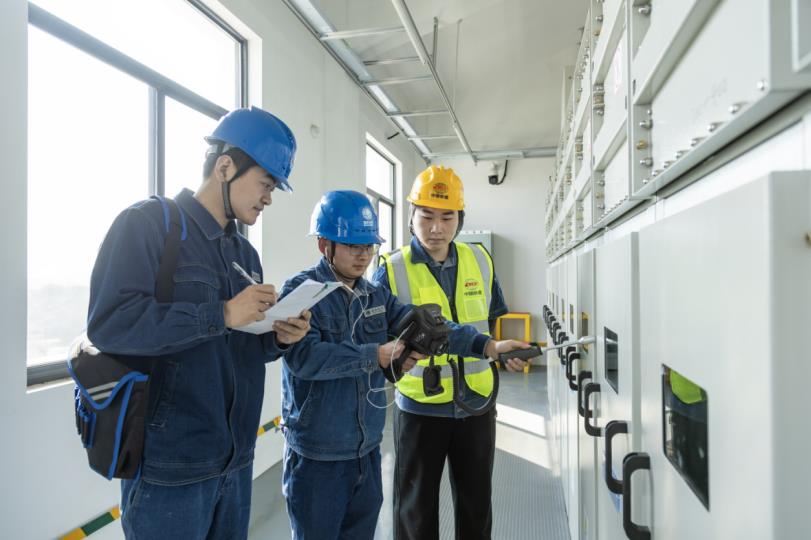

运维人员对高压开关柜进行局放检测。王平平摄

运维人员对高压开关柜进行局放检测。王平平摄

验收送电阶段,国网和县供电公司坚持高标准、零缺陷,统筹营销、运检、调度等专业力量,对配电设备、线路通道、保护装置开展全维度检查。运用局放检测仪逐台检测开关柜,借助无人机对10千伏高铁1634线架空段实施红外测温,发现问题现场督办、闭环整改。经多方协同攻坚,郑蒲港高铁站较计划提前3个月完成送电,为联调联试与通车运营抢占先机、赢得主动。

从勘查设计到验收送电,国网和县供电公司以“靠前服务、全程保障”的责任担当,为巢马城际铁路建设注入强劲电力动能。下一步,国网和县供电公司将持续做好高铁供电线路与设备常态化运维,全力守护铁路安全稳定运行,以可靠电力支撑区域交通互联互通。(王平平 吴晗)
