桐城抽水蓄能電站:發電機組安裝提速 沖刺上水庫如期蓄水

2026年03月26日15:19 | 來源:人民網-安徽頻道
訂閱已訂閱已收藏收藏小字號

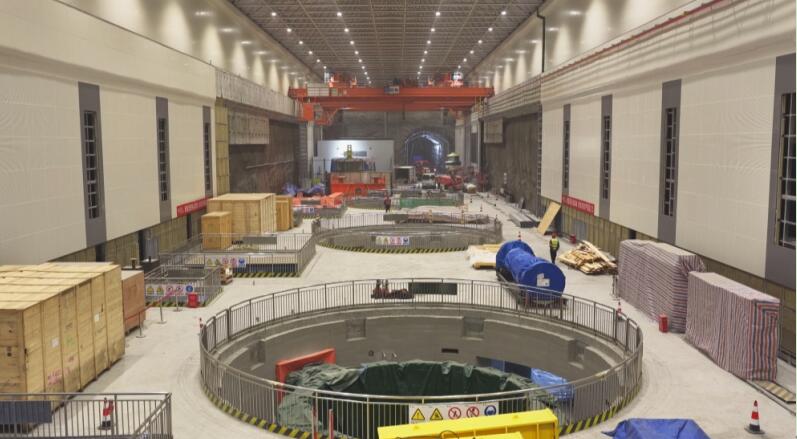

桐城抽水蓄能電站地下廠房施工現場。

桐城抽水蓄能電站地下廠房施工現場。

作為國家“十四五”規劃重點能源項目、安徽區域電網重要調峰電源,國網新源安徽桐城抽水蓄能電站建設正全速推進。連日來,項目緊盯機組安裝關鍵節點、地下廠房核心施工精准發力,全力沖刺年底首台機組安裝調試目標,穩步筑牢工程建設堅實根基。

走進國網新源安徽桐城抽水蓄能電站建設現場,機械轟鳴作響,施工人員各司其職,上下水庫、地下廠房等作業面同步高效推進,處處是熱火朝天的攻堅景象。這座總裝機128萬千瓦、總投資72.58億元的重點能源工程,全程嚴守安全、質量、進度底線,精細化管控施工全流程,穩步向著年度建設目標沖刺。

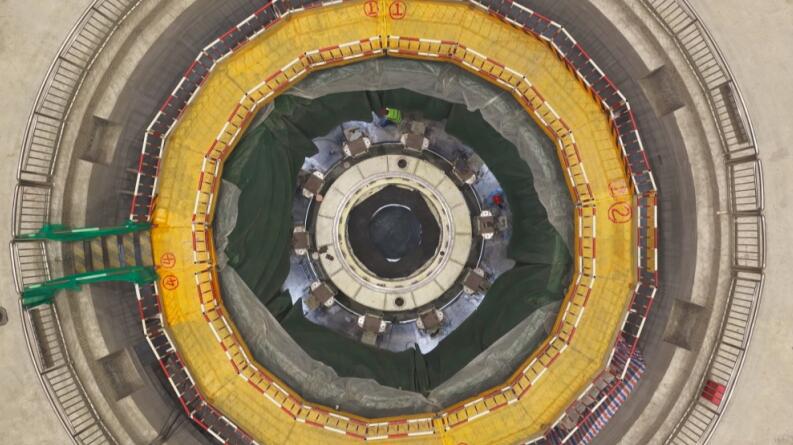

桐城抽水蓄能電站1號機組安裝現場。

桐城抽水蓄能電站1號機組安裝現場。

據國網新源安徽桐城抽水蓄能有限公司工程部副主任劉超介紹:“截至目前,桐城電站21個工作面全部復工,為年底實現首台機組安裝調試奠定了堅實基礎。”

當前,項目整體工程已完成70%,各項主體施工穩步推進:地下廠房混凝土澆筑完工,正式進入機組安裝施工階段,這也是整個電站建設的關鍵一環。在地下廠房機組安裝現場,工人們正精細開展核心部件組裝作業。發電機組班長高武斌正帶著班組人員進行推力軸承、下端軸等核心部件預裝作業。他介紹:“這些部件是機組平穩運行的‘承重核心’,直接關系機組安裝質量和后續運行安全。按照既定計劃,我們已經完成了約30%到40%的工作量,預計再有一到兩個月就可以進入調試階段。”

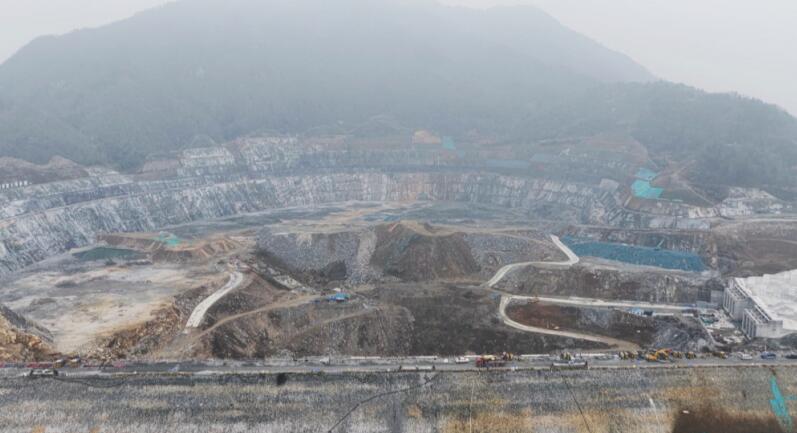

桐城抽水蓄能電站上水庫建設現場。

桐城抽水蓄能電站上水庫建設現場。

除了發電機組安裝戰場,作為電站后續蓄水發電的關鍵配套工程,電站上水庫施工片區同樣火力全開,人力、設備全面到位,施工團隊緊盯蓄水節點,嚴守安全、質量、環保底線,精細化推進各道施工工序,全力配合地下廠房機組安裝進度,保障整體工程閉環推進。

中國安能三局桐城項目部副經理海同說,目前上水庫已投入施工人員180人、大中小型各類設備約108台套,計劃今年7月底實現上水庫順利蓄水。

眼下,國網新源安徽桐城抽水蓄能電站全體建設者以馬不停蹄、實干篤行的姿態,緊盯機組安裝核心任務,搶抓施工黃金期,全力以赴向著年底首台機組安裝調試的目標穩步邁進。 (徐鑫鑫 汪立 文/圖)
