安徽砀山:电力迁改护航国道建设 服务民生工程高效推进
2026年10月21日16:22 | 来源:人民网-安徽频道
订阅已订阅已收藏
收藏“按照施工计划,两侧电杆迁移的距离是既定的,但考虑到现场实际,建议48号电杆往西多迁移2米左右,为道路路基预留足够空间……”日前,在安徽省宿州市砀山县周寨镇董庄村跨越复兴河道237国道建设现场,国网砀山县供电公司现场施工负责人王作敏向G237项目部、村委会负责人提出电杆迁移合理化建议。

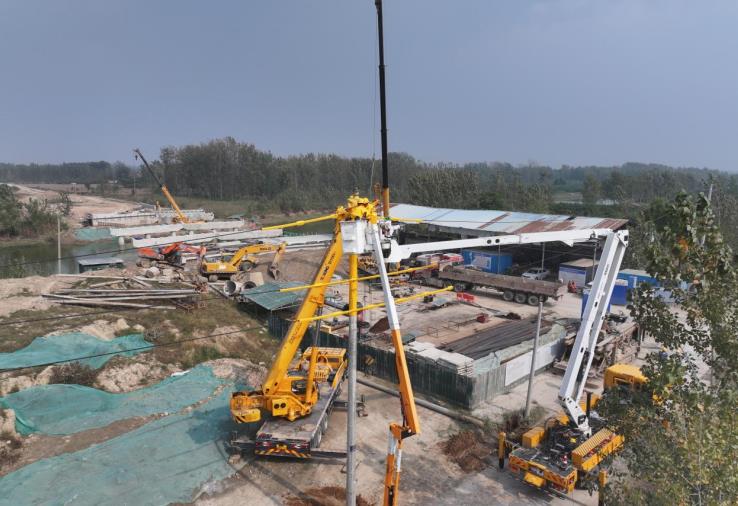

电力员工正在进行10千伏电杆带电迁移作业。张闯摄
当天,根据施工方案,需要将10千伏李新庄107线路家堤湾支线48号电杆和49号电杆向两边迁移8米。王作敏带领不停电作业人员到达现场后发现,48号电杆迁移落点位置距离路基位置不合理,如果按照既定迁移方案,将对今后路基及绿化建设造成影响。于是,现场提出的建议被项目部负责人采纳。
237国道扩建是砀山县重点民生交通工程,关乎群众出行福祉和全县发展大局。受道路红线规划影响,沿线35千伏、10千伏电力线路、杆塔等供电设施处于新建道路施工范围内。
国网砀山县供电公司提前做好电力线路技改、电杆迁移等施工,为民生工程全面施工创造良好条件。主动对接政府职能部门和国道迁改项目部,了解工程分布及建设时间节点,提前做好电力设施迁改;成立G237电力迁改项目专班,实施交通工程“一对一”服务机制,科学统筹,精益化定制供电设施迁改方案,在保障区域电网安全稳定、居民可靠用电的前提下,按期推进电力设施迁改,为国道改扩建工程扫清电力障碍。
“我们科学统筹,制定‘一处一策’迁改方案,提前做好供电设施迁改施工,确保重点工程高效、顺畅推进。”国网砀山县供电公司G237电力迁改项目专班负责人杨冰介绍。
截至目前,35千伏迁改2处点位已完成1处施工,剩余1处计划11月份完工;10处10千伏迁改已完成6处,计划10月下旬完成全部10千伏线路迁改施工。(张闯 陈相关)
