国网马鞍山供电公司:以安全为基 促复工复产
订阅已订阅已收藏
收藏3月3日,在锁库变220千伏配套送出工程施工项目现场,电网建设人员正在进行锁库—苏李线路C8号塔跳线安装工作。从导线牵引、金具对接到力矩紧固,现场安全措施到位、作业高效规范,以高标准施工推进线路工程建设。
“今年的复工准备比往年更充分。”国网马鞍山供电公司建设部专责王吉介绍,“春节前,我们就制订了详细的复工计划,超期谋划了开工安全教育和隐患全面排查,为项目全面复工打下了坚实基础。”

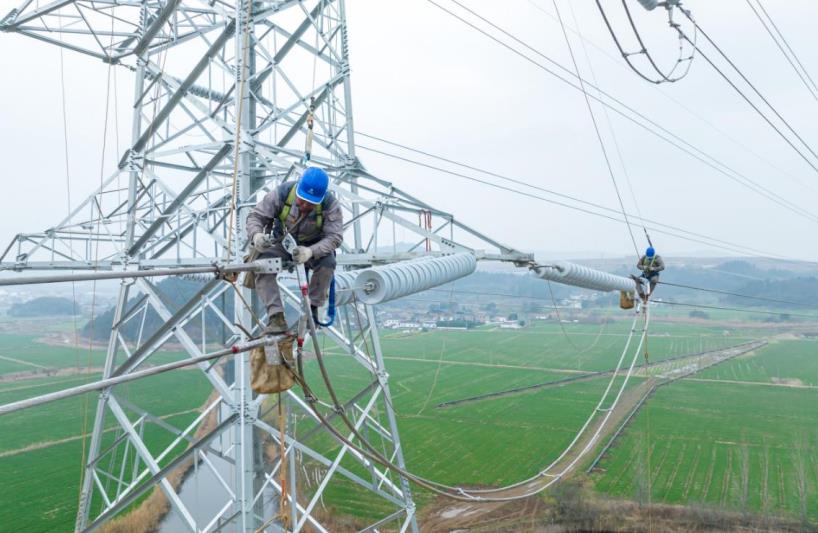

电网建设人员为新建220千伏线路安装引流线。陶洋摄
春节后,电网建设、生产检修等各项工作陆续复工。为确保作业安全,国网马鞍山供电公司统筹安排春节后施工计划,做好开工安全准备工作,严格执行复工“七步法”,确保高效有序复工。
走进500千伏锁库变电站,现场设备排列整齐,工作人员分工有序。该公司生产专业技术人员正认真开展验收工作,对主设备、保护回路、接线工艺等逐项检查测试,仔细核对数据。

变电运维人员进行锁库变电站设备验收工作。陶洋摄
作为国网安徽电力春节后首个复工的500千伏电网工程,锁库输变电工程计划于今年3月底投运。时间紧,任务重,必须高质量完成竣工验收和启动送电等各项任务。为此,国网马鞍山供电公司督促参建单位严格执行复工“七步法”和复工“五项基本条件”。春节假期最后一天,该公司建设部组织施工、监理单位召开复工收心会,开展安全复查,确保复工条件全面达标。
“这是春节后首场三级综合检修,我们从施工第一天就严格按照规范操作,必须做到万无一失。”2月26日,500千伏当涂变电站综合检修工作负责人葛臻文说道。
当天,国网马鞍山供电公司在500千伏当涂变电站开展电流互感器隐患治理、线路保护及测控装置更换作业。此项工作也是锁库配套停电重要环节,该公司进一步强化过程管控与风险预警,在作业前开展现场勘查和风险辨识,编制检修作业“三措”指导书,严格按照生产现场作业“十不干”要求,确保作业进程安全高效。
为切实落实电网基建和生产各项工作的复工复产部署,筑牢安全生产防线,国网马鞍山供电公司安监部门对各生产单位复工复产安全措施落实情况进行督查,组织召开复工“收心会”,提升各级管理人员及作业人员的安全意识,全面压紧压实安全生产责任。
截至目前,国网马鞍山供电公司已有5项基建项目复工、140项检修作业启动,每天作业面达100多个。该公司强化各类作业人员“严入、强训、必考”工作机制,组织专业力量开展现场、远程和“四不两直”督查,确保各项复工条件落实到位,高起点、高标准开展复工安全管理,为全年安全生产工作开好局、起好步。(陶洋 杨正好 徐展)
