安徽濉溪縣:搶抓施工黃金期 電網建設沖刺忙
訂閱已訂閱已收藏
收藏近日,在安徽省濉溪縣雙堆集鎮,廟台至三和施劉村35千伏架空線路新建工程現場機械轟鳴、人員忙碌,淮北濉溪縣供電公司施工人員搶抓夏收后線路施工黃金期,全力沖刺220千伏廟台變電站35千伏配套線路工程建設。

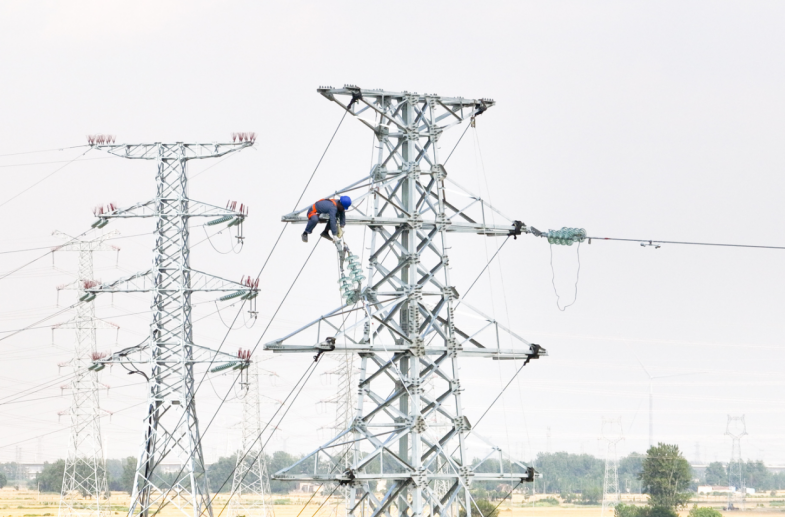

濉溪縣供電公司施工人員全力沖刺35千伏線路工程建設。儲運濤攝
220千伏廟台變電站是淮北市“十四五”電網規劃重點工程,其配套35千伏線路是完善區域電網架構、破解供電瓶頸的關鍵環節。此前,35千伏三和變電站、澮南變電站、雙堆變電站長期受“傳統‘一線兩站’”供電模式制約,線路輸送能力有限,電網運行彈性不足,難以充分滿足沿線群眾生產生活、鄉鎮產業發展的用電需求。本次廟台至三和施劉村35千伏架空線路新建工程完工后,將徹底打通這一供電堵點,全面優化濉溪南部區域電網布局,大幅提升電網供電能力、供電可靠性與負荷轉移能力,為地方經濟社會發展提供穩定、優質的電力保障。
當前工程已進入電氣施工沖刺階段,工期緊、任務重、標准高。全體參建人員主動克服高溫酷暑帶來的不利影響,堅守施工一線,嚴格恪守安全作業規范,細化施工流程,緊盯每一道工序、每一處細節,堅決守住安全零事故底線,全力打造安全可靠、品質過硬的精品電力工程。

濉溪縣供電公司施工人員全力沖刺35千伏線路工程建設。儲運濤攝
該工程目前整體施工進度已完成80%,各項建設任務按既定節點有序落地。按照整體工期規劃,該35千伏配套線路工程將於6月底完成全部新建施工任務,隨后進入停電π接施工環節﹔7月完成電網負荷全面轉移,正式形成35千伏台澮510、台雙512、台和516、坪台三511新線路序列,為濉溪縣南部電網迎峰度夏筑牢堅實根基。
電力是發展的先行官。下一步,濉溪縣供電公司建設團隊將繼續壓實工作責任,緊盯時間節點,嚴把工程安全關、質量關、進度關,全力以赴保障工程按期投運,賦能鄉村振興、產業升級。(鄭鷺 王惠敏)
