服役42年 安徽首座500千伏跨江電塔爆破拆除
“5、4、3、2、1,起爆!”12月20日11時,總指揮長正式下達指令,伴隨著一聲巨響,160米高的500千伏肥西變電站至繁昌變電站線路工程(以下簡稱“肥繁線”)長江大跨越南塔順利爆破拆除,標志著安徽省首座500千伏跨江電塔正式退出歷史舞台。

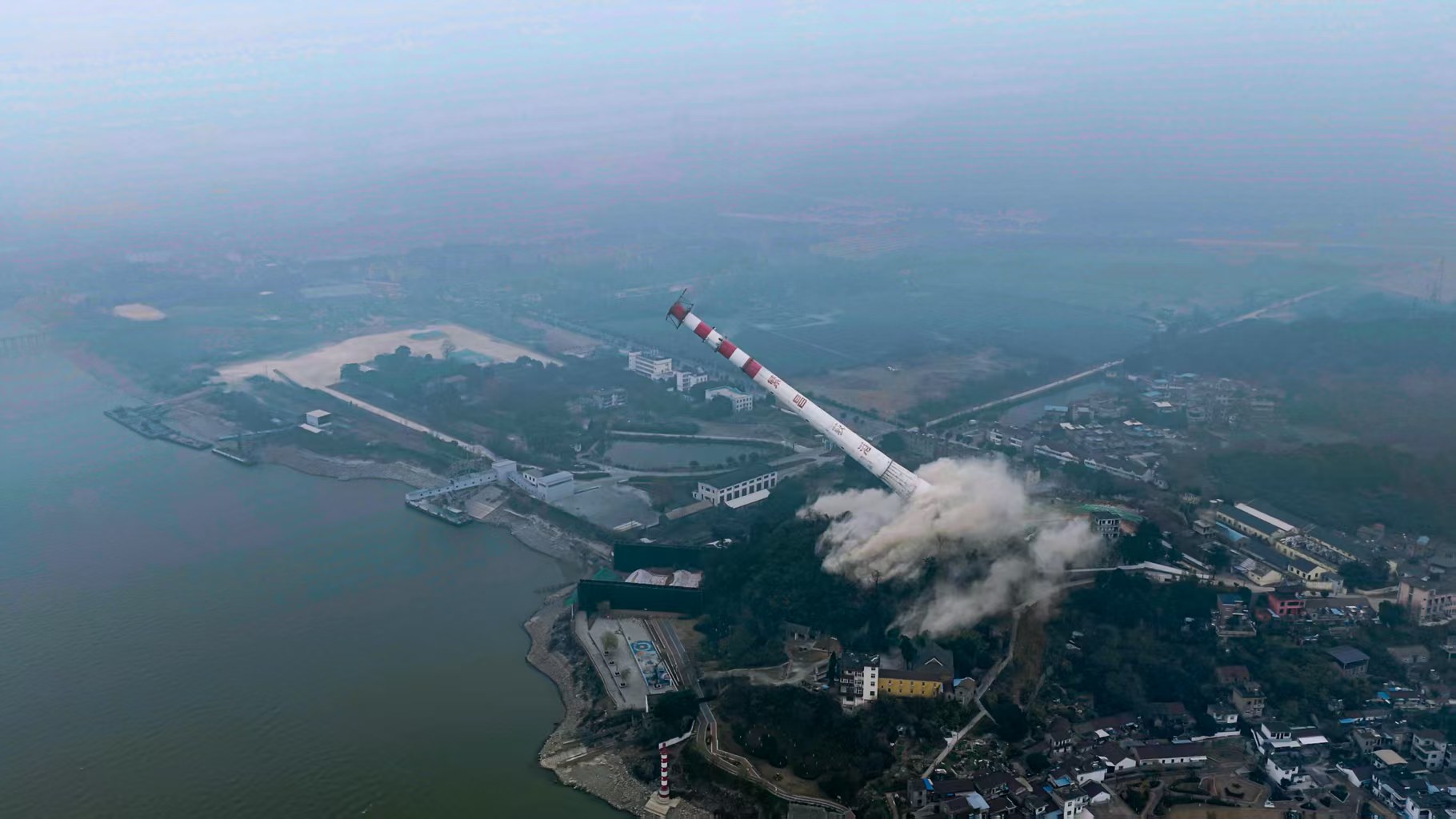

安徽首座500千伏跨江電塔爆破拆除。夏兵攝
據了解,500千伏肥繁線長江大跨越主要由南、北兩座煙囪形薄壁鋼筋混凝土輸電塔構成,分別位於安徽蕪湖市繁昌區荻港鎮和無為市高溝鎮,兩塔隔江對立,跨距1216米,塔高均為160米,重4500噸,於1983年10月同時建成,運行至今已有42年。12月10日,500千伏肥繁線長江大跨越北塔已先行爆破拆除。
“此次爆破工作屬於甘肅-浙江±800千伏特高壓直流輸電工程蕪湖段項目的關鍵任務。”國網安徽電力建設公司業主項目執行經理馬雷說。馬雷介紹,甘肅-浙江±800千伏特高壓工程是國內首條在送受端均採用柔性直流輸電技術的跨區特高壓直流輸電工程,工程投運后將有效促進西部“沙戈荒”大基地清潔能源外送,緩解華東地區電力供需矛盾。
該特高壓工程在安徽蕪湖市境內跨越長江,因線路走廊限制,需佔用原500千伏肥繁線過江通道,此次爆破工作旨在“讓道於新”,舊跨江線路拆除后,建設單位將在原通道內新建±800千伏跨江輸電線路。

安徽首座500千伏跨江電塔爆破拆除。夏兵攝
對於本次爆破工作,國網安徽省電力有限公司與蕪湖市政府高度重視,自2025年8月起,啟動相關准備工作。爆破前期,國網蕪湖供電公司、安徽送變電公司與地方政府等單位高度協同,穩步推進現場勘測、線路拆除和民事協調等工作。
爆破當天,為確保安全及環保要求執行到位,相關單位對爆破周邊區域實行臨時交通管制,對長江江面實行封航,同時在塔體表面覆蓋多層防護材料,阻止飛石飛濺。結合周邊環境條件,借助理論分析、數值仿真模擬和爆破試驗等技術手段,優選爆破切口形式和爆破參數,確定安全可靠的定向爆破倒塌方案。在多方精心組織和協同配合下,500千伏肥繁線長江大跨越北塔、南塔爆破均一次性安全完成。

安徽首座500千伏跨江電塔爆破拆除。夏兵攝
除了讓出跨江通道外,此次爆破工作對提升長江水域運力也具有重要意義。爆破工作實施期間,距離此處10公裡外的500千伏蕪湖GIL(氣體絕緣輸電線路)管廊工程也在加速建設中,計劃於2028年投運。本次拆除的500千伏肥繁線長江大跨越線路將移至臨時跨江塔運行2年左右,最終遷入該管廊正式運行。
“我們始終堅持將電網建設與長江經濟帶發展深度融合,500千伏蕪湖GIL管廊工程也是甘肅-浙江±800千伏特高壓直流輸電工程蕪湖段重要項目,該工程能夠在水下為多條超高壓線路提供通道,在提高跨江輸電能力的同時,保障5萬噸級貨輪通航,實現電力通道與生態保護的和諧共生。”國網安徽省電力有限公司建設部相關負責人介紹。
送別舊塔,迎來新局。在甘肅-浙江±800千伏特高壓直流輸電工程蕪湖段建設的同時,以陝北-安徽±800千伏特高壓直流輸電工程為代表的一批國家重大電網工程也正在安徽省如火如荼地推進。
目前,安徽省立足“承東啟西”的區位優勢,成為全國電網“西電東送、北電南供”的關鍵聯絡點,擁有一張由44座500千伏及以上變電站、1.33萬公裡輸電線路構成的堅強電網。未來,國網安徽省電力有限公司將立足“十五五”電網規劃,持續加大電網投資,為美好安徽建設充電賦能。(何煜)
